案例 · 5G NR LDPC

一台 AI 生成的 LDPC 译码器,时钟越过商用 IP

让大模型写几行代码早就不稀奇了。难的是在真实物理约束下,把一个 RTL 设计往死里优化,还不能算错一个比特。 这里是一台从 221 做到 463 MHz 的译码器。

AlgoSilicon 工程团队 · 2026

一颗 5G LDPC 译码器,Verilog 由我们的算法到硅流程从 Python 算法自动生成,再交给 AI 抠时序。 起点 221 MHz,中途撞过墙、还走错过一次路,最后做到 463 MHz,越过同一颗 FPGA 上付费商用 IP 的 459 MHz。

真正有价值的,是 AI 能在物理约束下分清方向、敢于回退,还能啃下那块绕不过去的硬骨头:LDPC 译码里层与层之间的数据依赖。这才是它开始像个工程师的地方。

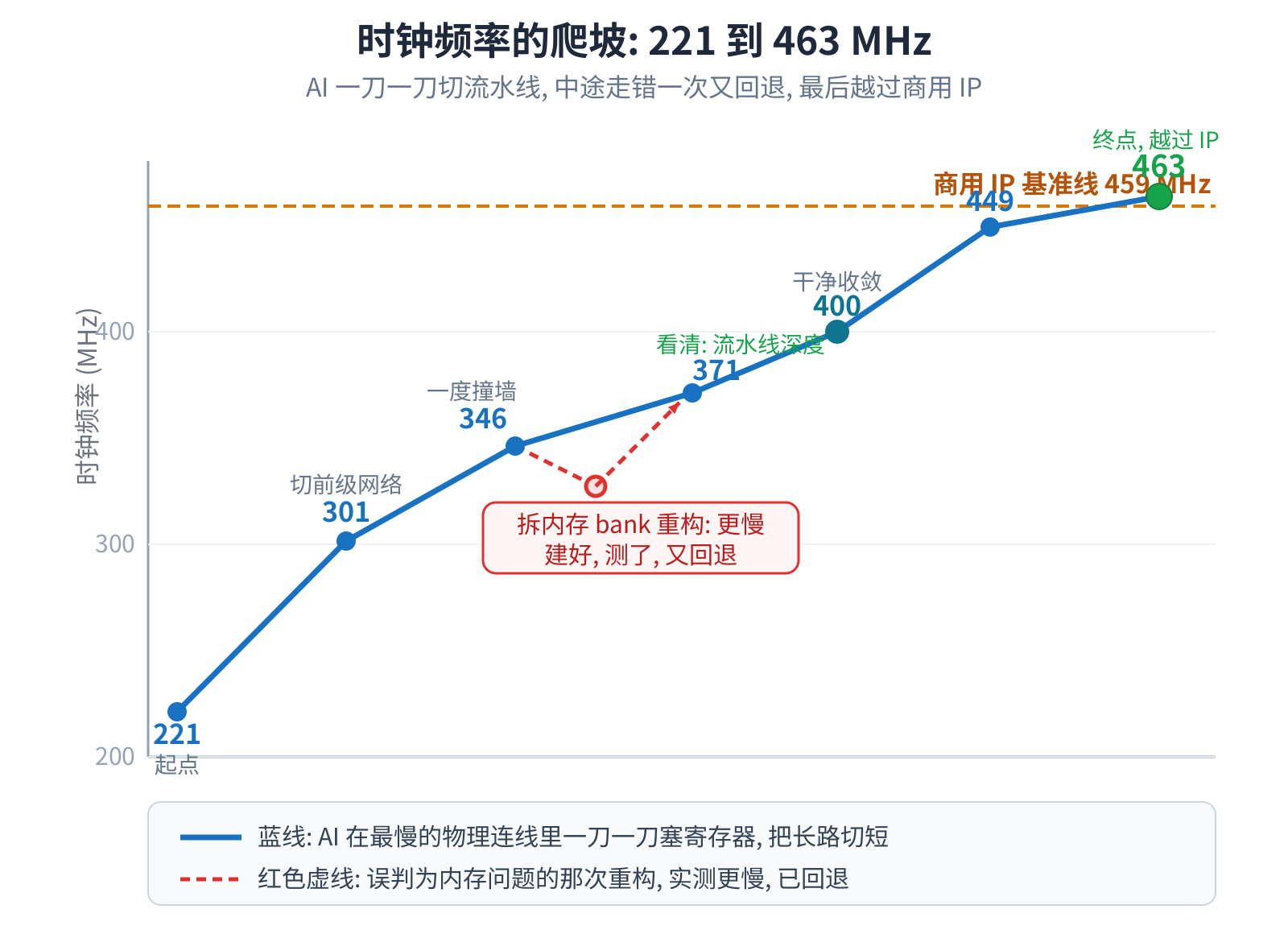

时钟从 221 MHz 一路爬到 463 MHz,越过 459 MHz 的商用 IP 基准线
时钟在一刀刀寄存器切割中从 221 爬到 463 MHz,中途走错一次、被实测否定后回退。

拉高时钟,为什么没那么简单

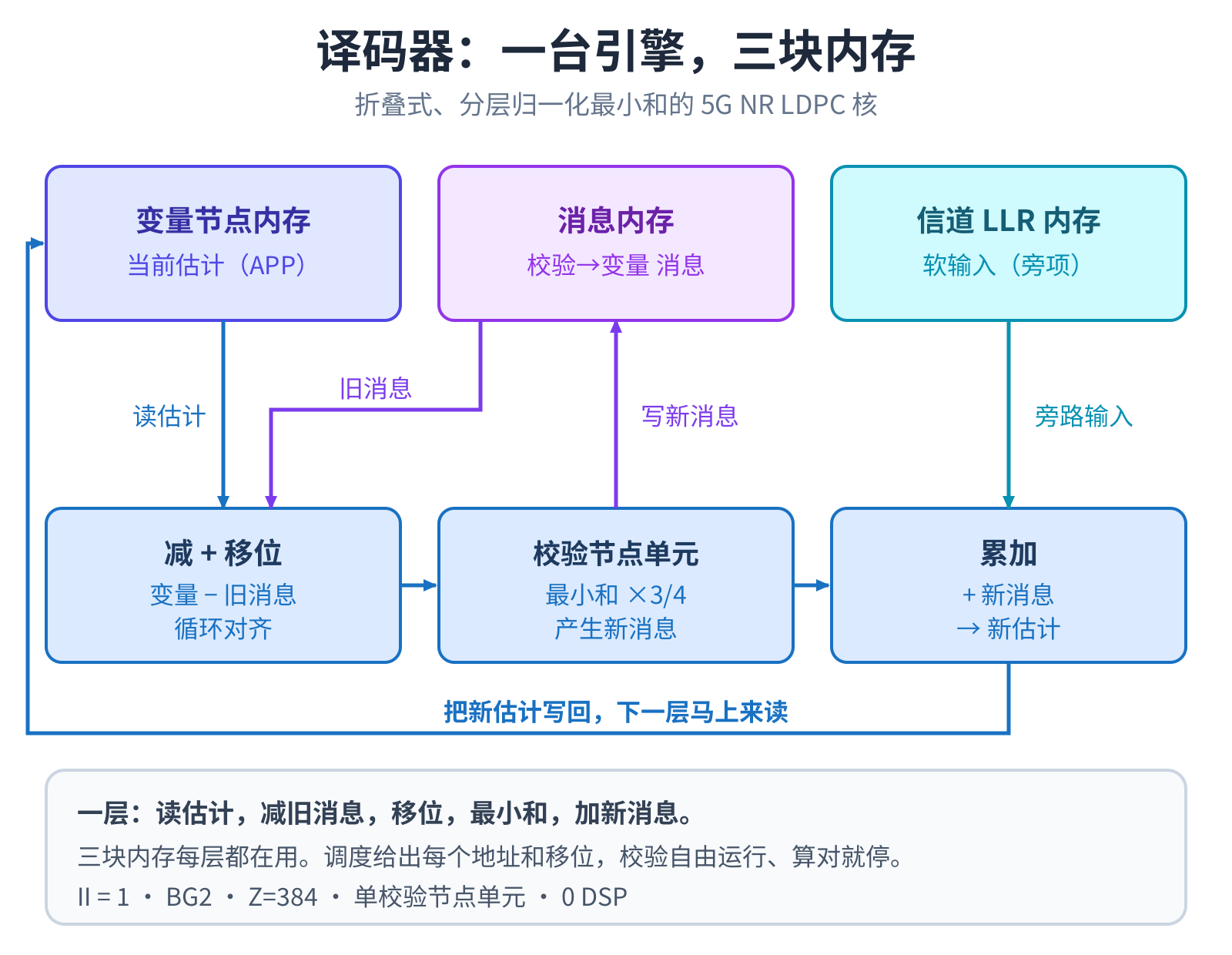

在 FPGA 上,这颗译码器是一个循环:读出每个比特的当前估计,减掉旧消息、做循环移位,校验节点单元算出新消息, 再把新消息连同信道软信息累加、写回。变量估计、消息、信道是三块各自独立的内存,每层都在用,一层接一层地迭代, 算自洽了就提前停。

译码循环:读估计、减旧消息、移位、最小和、累加写回,三块内存每层都在用
译码循环的一次迭代。每层都读写共享的变量内存,下一层紧接着就读上一层刚写进去的值。

频率越高,单位时间处理的数据越多,所以拉高时钟是最核心的目标之一。可它不是想多高就多高:每过一拍,信号得在 一个时钟周期内,从一个寄存器出发,穿过几层逻辑,再走过一段实实在在的物理连线,赶到下一个寄存器。只要有一条这样 的路走不完,整颗芯片的时钟就被这条关键路径拖住。

现代 FPGA 上,最慢的路往往是布线主导的,不是逻辑。到了终点这条最慢路总共 2.14 ns:真正算东西的逻辑只占 0.62 ns、过了 6 层,剩下的 1.52 ns、约七成,全耗在布线上。一条慢路到底卡在"算得慢"还是"走得远",决定了你该用 哪种办法去修;判断错了,后面全错。

关键路径拆解:从起点到终点,大部分延迟都在布线上,不在逻辑
从起点到终点,最慢那条路七八成时间都在布线上。卡住的是一根长线,不是几层逻辑。

长线最直接的修法,是在它中间插一级寄存器,把一长段拆成两短段,每段都在一拍内走完。寄存器必须落在长线的中间, 插在两端是白费的:那只是把端点的寄存器挪了挪窝,中间那根长线还是那么长。

真正的硬骨头:层与层之间的依赖

把变量内存想成一块共享的草稿本,记着每个比特此刻的最佳猜测。每一层读它、算一轮校验、写回,紧接着下一层马上又 来读这块刚改过的草稿本。这个"先写后读"的依赖,正是这里插寄存器会出事的原因:寄存器把更新推迟一拍,下一层却按原 节奏读了过去,读到旧值,译码直接发散。

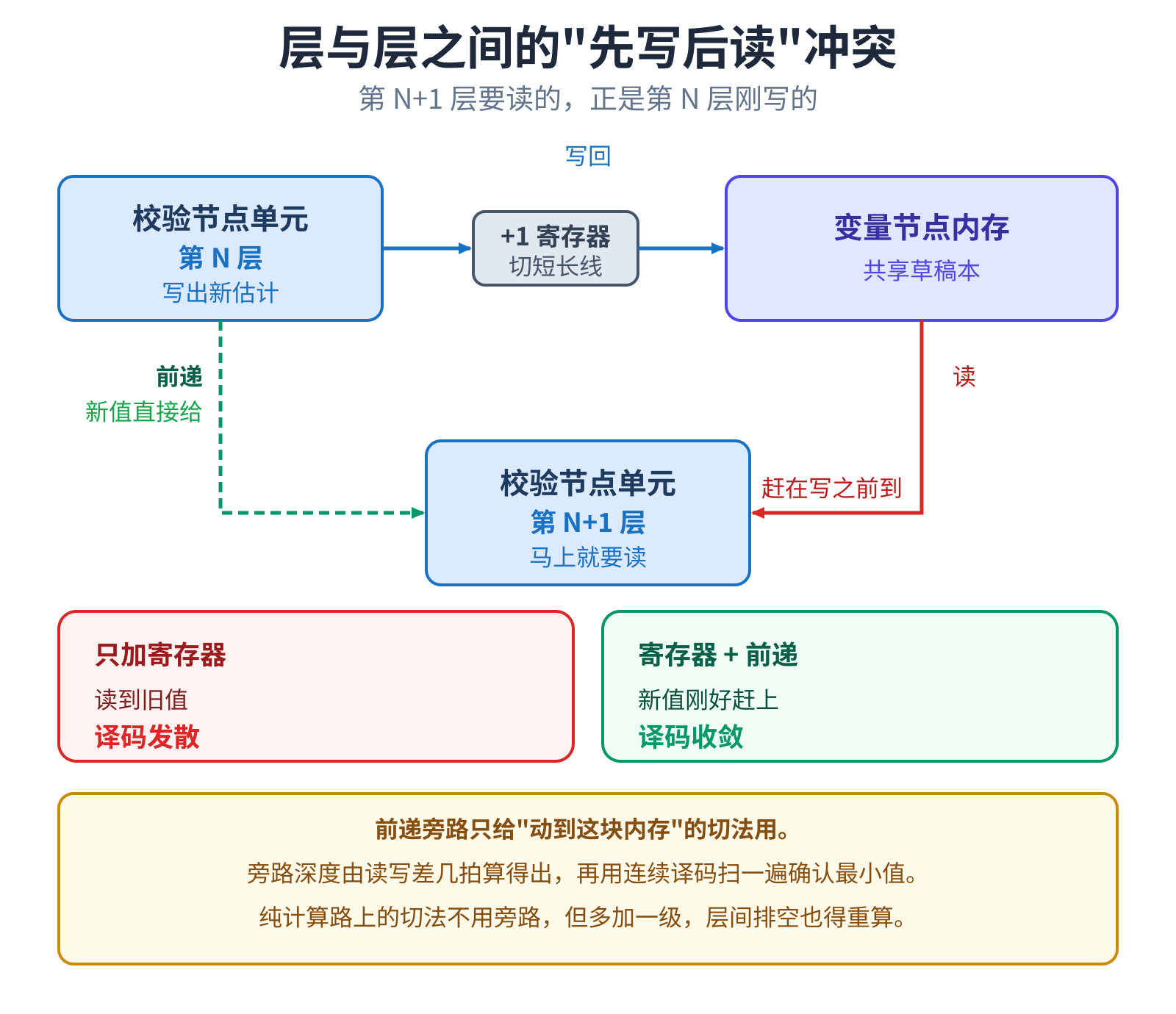

寄存器把更新推迟一拍让下一层读到旧值;前递旁路把新值直接交过去
只插寄存器会让下一层读到旧值。破法是配一条前递旁路,把刚算出的新值赶在写回之前直接交给下一层。

它还有点隐蔽:第一帧测试经常是绿的,因为草稿本初始全是 0、旧值恰好也是 0;一连续译码,残留就把它顶穿。所以 只要这一刀动到了共享内存,就得同时拉一条前递旁路,深度卡到"刚好不发散"的最小值,用连续译码从浅到深扫出来。

走错的一步:以为问题出在内存

撞墙之后,AI 起了个念头:是不是这颗译码器的内存结构本身就是天花板了?于是它给了个挺有野心的方案,把大内存拆成 多个小块,让计算和内存就近配对。这方案不是嘴上说说,是真的实现了、综合了、布局布线测了。

结果是一盆冷水:拆完非但没提速,反而因为多出来的寻址和边界逻辑,把时钟拖低了,方案回退。

348 → 346 MHz 实测
拆 bank 的内存重构:建好、测了、更慢、回退

值钱的是回退之后的复盘。AI 回头读那条最慢路径的真实报告,发现它压根是一条"计算 + 取数"的路,并非"内存寻址",早就紧凑地摆在芯片一角了,总共 2.87 ns、8 层逻辑、七成耗在布线上。问题的根子是这条 计算路流水线不够深,而非内存怎么摆。

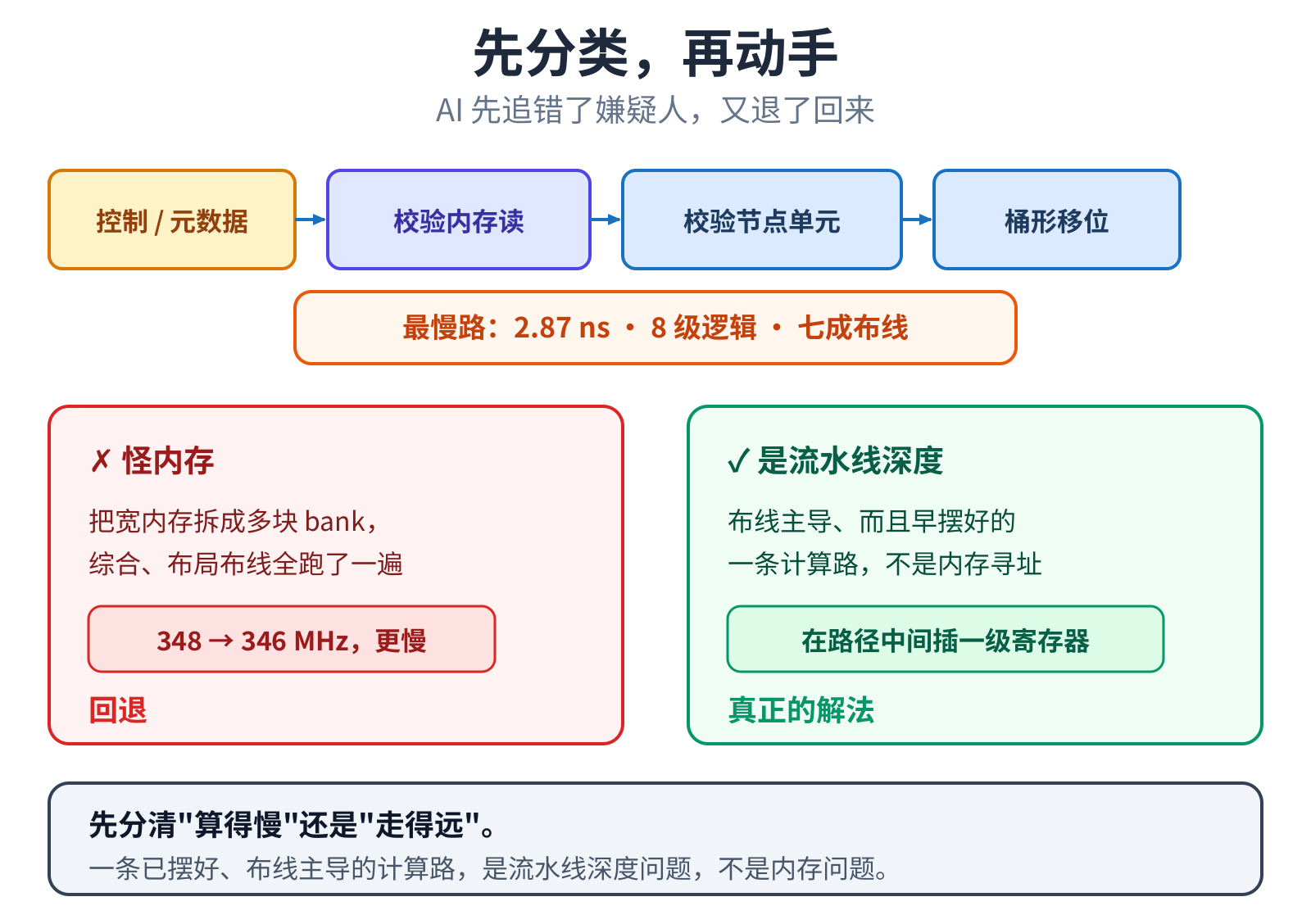

看错方向去重构内存,更慢、回退;看对方向,在路径里加一级流水
看错方向去重构内存:更慢、回退。看对方向:一条已摆好的计算路是流水线深度问题,修法是往路径里加一级寄存器。

这是最贵也最值钱的一课:动手重构一个大模块之前,先把当前最慢那条路拉出来,分清它卡在"算得慢"还是"走得远"。 在错的诊断上使劲,越使越糟。

六刀连切,越过 459 MHz

认清"这是流水线深度问题",路一下就通了。AI 回到最朴素的办法:在最慢的几条"计算 + 取数"长路中间插寄存器、把 它们切短,动到内存的那几刀都配好前递旁路,这回切得更准。几个代表手法:寄存内存的读出口,不动读取时序就把后面那段 长路切短;寄存内存的写入级,让数据多一拍走到内存;把已有的中点挪个位置,不新增一级、零延迟白赚时钟。六刀连切, 时钟从 348 一路冲到 463 MHz,中途在 400 干净收敛,最后越过商用 IP 的 459。

两个小插曲:一是"拥塞"的错觉,冲到 462 后翻开报告,根本没拥塞,就几条差不多长的路一起卡着。二是反直觉的 "过约束",一般经验里目标定太高工具会摆烂,可这个设计摆放有余量,目标定得更紧反而逼出更好的结果。规则都有适用 条件,照搬会翻车。

那吞吐量呢?基本打平

说句实在话,吞吐量我们没赢。两边架构相近,跑下来基本打平,顶多因为时钟略高而稍稍靠前。这个码率下两边都只跑 真正有用的那 9 层,早停、迭代控制也都是业内通行做法。这篇真正站得住的胜利只有一个:时钟。

代价:花在了最便宜的资源上

时钟翻倍总要付代价,关键是付在哪种资源上。前面一刀刀塞进去的寄存器和旁路,花的几乎全是触发器,从约 1.3 万 涨到 3.5 万,而查找表和块内存几乎没动,乘法器全程是 0。而且不管怎么翻,所有资源始终没出商用 IP 的预算框。触发器 本就是 FPGA 上最便宜、最不缺的资源,把代价花在它身上,是笔划算买卖。

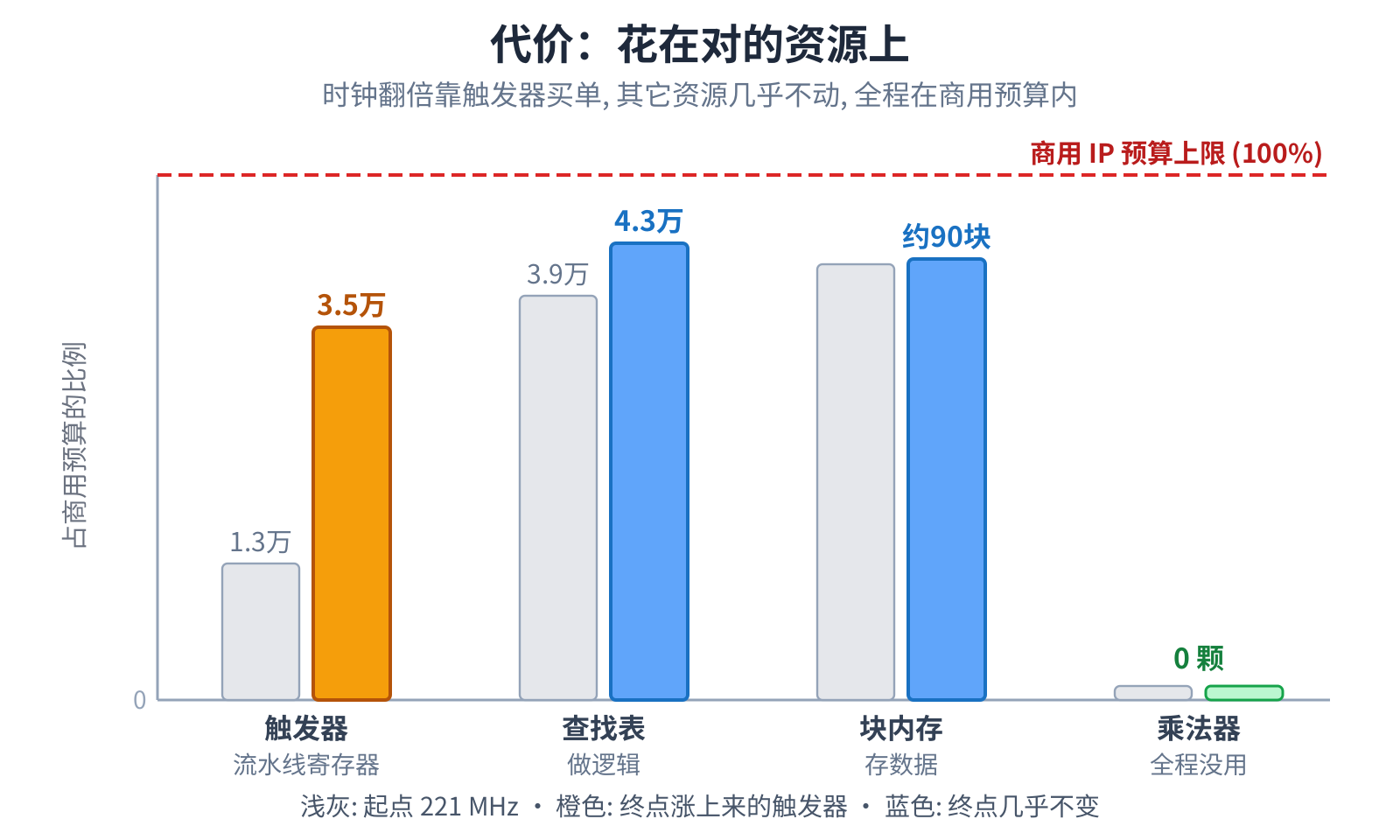

时钟翻倍靠触发器买单,其它资源几乎不动,全程在商用预算内
时钟翻倍只靠触发器买单。查找表、块内存几乎不动,乘法器全程是 0,所有资源始终在商用 IP 的预算框内。

每一刀都对得上官方参考

速度再快,算错就一文不值。所以整条路有一条铁律:每改一刀,都用仿真把硬件输出和算法基准逐比特对照,一个比特都 不能差。最后这颗译码器还跟 MATLAB 5G 工具箱里的 3GPP 官方实现做了交叉验证:编码部分 40 组随机测试逐比特一致, 译码部分在 7 种不同信道配置下与官方实现 100% 一致。它用的译码算法是 normalized min-sum,一种对置信传播的 硬件友好近似,针对 5G 的 BG2 基图。

战果

把这颗 AI 生成、单引擎、零 DSP 的译码器,和付费商用 IP 摆在它标称的同一颗参考器件上同台竞技:同一块芯片、 没换更高端的硅片,时钟更高、吞吐打平,而这套 RTL 是 AI 从 Python 算法直接生成的。

同一颗 FPGA 上,AI 生成的译码器时钟越过商用 IP,吞吐与之打平
同一块芯片,没占更高端硅片的便宜:时钟更高,吞吐打平,RTL 由 AI 从 Python 算法直接生成。
463 > 459 MHz 实测
AI 生成的 RTL,在同一颗 FPGA 上时钟越过付费商用 IP

这条路上反复印证的几条判断,比那个数字更值得带走。先分类再动手:一条慢路,先分清"算得慢"还是"走得远"。别怕 承认走错:内存重构那步,建好、测了、更慢、回退,干脆接受一个负面结果本身就是工程能力。最难的那块,往往是绕不过去 的依赖。比的时候要诚实:时钟是真赢了,吞吐其实打平,能这么说,才对得起读者。
